Rénovation de salle de bain : prix et étapes de plomberie 🔧 Plomberie

Rénovation de salle de bain : prix et étapes de plomberie

Réponse rapide

Pour conduire la plomberie de salle de bain, suivez cet ordre : coupez l’eau et déposez les équipements, reprenez les arrivées et les évacuations, réalisez l’étanchéité, posez les sanitaires, puis testez chaque raccord et l’écoulement. Confiez au professionnel tout déplacement de réseau, toute douche à l’italienne et toute modification électrique.

Sommaire

Une rénovation de salle de bain réussie commence par la plomberie : arrivées d’eau, évacuations, étanchéité et pose des sanitaires. Pour une rénovation complète, comptez en général 500 à 1 200 € le m². Le prix de la plomberie augmente surtout lorsque la nouvelle installation impose de déplacer une douche, un lavabo ou un WC.

Avant de choisir les équipements, vérifiez la pente disponible jusqu’à la chute, l’état des réseaux et la place nécessaire aux raccordements. Cette préparation évite de commander une douche, une baignoire ou un meuble vasque incompatibles avec la plomberie existante.

Les grandes étapes plomberie d’une rénovation de salle de bain

Une rénovation se déroule toujours dans le même ordre logique, du gros oeuvre vers les finitions. Sauter une étape ou inverser deux postes, c’est s’exposer à tout rouvrir ensuite.

  1. Dépose des anciens sanitaires (baignoire, WC, meuble, robinetterie) et purge des réseaux après coupure d’eau.
  2. Reprise des réseaux : arrivées eau chaude et eau froide, évacuations, déplacement éventuel des points d’eau.
  3. Étanchéité sous carrelage (système SPEC / SEL) avant la pose des revêtements.
  4. Pose des nouveaux éléments : receveur ou baignoire, meuble vasque, WC, robinetterie.
  5. Mise en service et tests d’étanchéité, réglage des mitigeurs, vérification des évacuations.

Sur le terrain, en immeuble haussmannien parisien, l’étape qui dérape le plus souvent est la reprise d’évacuation : les anciennes colonnes en fonte et le manque de pente disponible obligent fréquemment à revoir l’implantation prévue. C’est à anticiper avant de commander le mobilier.

Étapes plomberie d'une rénovation de salle de bain : dépose, reprise des réseaux, étanchéité, pose des sanitaires, mise en service
Les cinq grandes étapes plomberie, du gros oeuvre aux finitions.

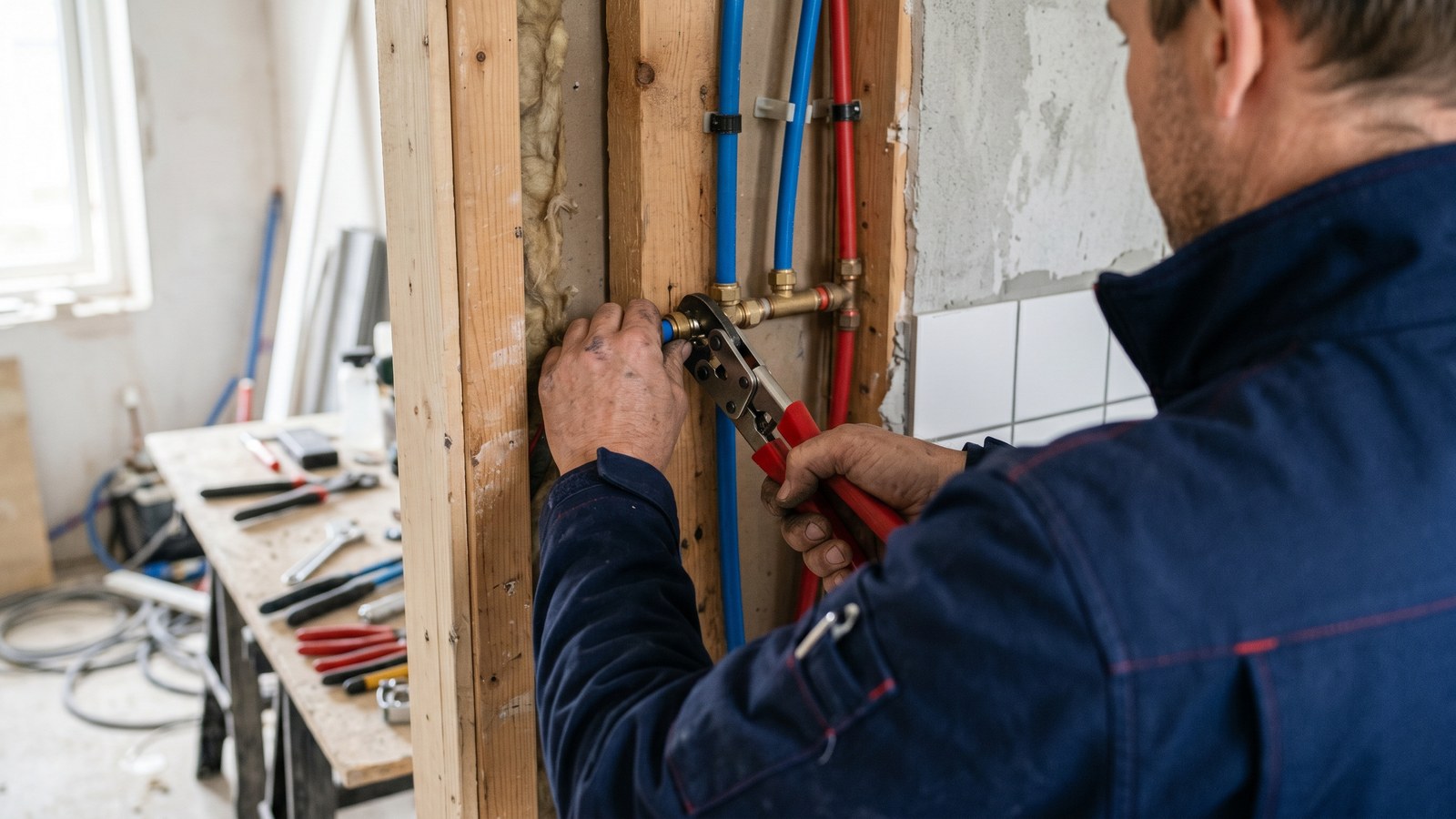

Plombier en tenue navy raccordant la robinetterie d'un meuble vasque dans une salle de bain en rénovation
Raccordement de la robinetterie sur les arrivées eau chaude et froide, après reprise des réseaux.

Installation de salle de bain : préparer le chantier avant la pose

Point à préparer Contrôle à effectuer Décision avant la pose
Implantation Distance entre les sanitaires, la chute et les réseaux existants Conserver les emplacements ou prévoir une reprise des réseaux
Arrivées d’eau Passage des arrivées d’eau chaude et d’eau froide, nourrice et robinets d’arrêt Effectuer les raccordements avant de refermer les supports
Évacuations Pente régulière, diamètre adapté et présence d’un siphon Adapter l’implantation ou surélever si la pente manque
Sanitaires Douche ou baignoire, WC au sol ou suspendu, meuble vasque Préparer évacuations, fixations et raccordements correspondants
Finitions techniques Étanchéité, ventilation et volumes électriques Coordonner les interventions avant la pose finale

Les arrivées d’eau sont le plus souvent reprises en PER ou en multicouche.

Installation salle de bain : points à valider avant la pose des réseaux et des sanitaires
Validez l’implantation, les arrivées et l’évacuation avant de commander les équipements.

Dépose et reprise des arrivées d’eau

La dépose commence toujours par la coupure de l’eau au robinet d’arrêt de la salle de bain, ou à défaut à la vanne générale du logement. On vidange ensuite les canalisations en ouvrant un robinet en point bas. Le démontage des anciens éléments est un geste accessible ; c’est la reprise des réseaux qui demande du métier.

Les arrivées d’eau chaude et froide se reprennent aujourd’hui le plus souvent en PER ou en multicouche, plus rapides à poser que le cuivre et sans soudure. Si vous déplacez le lavabo, la douche ou le WC, il faut prolonger ces arrivées jusqu’au nouvel emplacement, ce qui implique d’ouvrir cloisons ou chape. Les diamètres comptent : on alimente généralement en 12 ou 16 mm les points d’eau, avec une nourrice (collecteur) qui répartit proprement chaud et froid.

Puisque le circuit d’eau chaude est déjà ouvert, c’est aussi le bon moment pour remplacer la production par un chauffe-eau électrique 150L Atlantic adapté à la salle de bain.

Profitez d’une rénovation pour poser un robinet d’arrêt par point d’eau et une nourrice accessible. Vous pourrez ainsi couper un seul appareil pour une réparation future, sans priver d’eau toute la salle de bain.
Schéma des réseaux de plomberie d'une salle de bain : arrivées eau chaude et froide, nourrice, évacuations avec pente, siphons, chute
Réseaux d'une salle de bain : arrivées eau chaude et froide via la nourrice, évacuations en pente vers la chute.

Évacuations : la contrainte qui décide de tout

C’est le poste le plus technique et le plus sous-estimé. Une évacuation fonctionne par gravité : elle a besoin d’une pente régulière et d’un diamètre suffisant, sinon l’eau stagne et les odeurs remontent.

  • Pente : comptez environ 1 à 3 cm par mètre (1 à 3 %) sur les évacuations horizontales. Trop peu, l’eau ne s’écoule pas ; trop, elle laisse les matières derrière elle.
  • Diamètres courants : 32 mm pour un lavabo, 40 mm pour une douche ou un évier, 100 mm pour un WC.
  • Siphon obligatoire sur chaque appareil : la garde d’eau bloque les remontées d’odeurs depuis la canalisation.
  • Distance à la chute : plus le point d’eau est loin de la colonne d’évacuation, plus il faut de hauteur pour conserver la pente. C’est ce qui limite les déplacements.

Ce point conditionne directement le choix douche / baignoire ci-dessous : si la pente n’est pas réalisable jusqu’à la chute, certaines configurations deviennent impossibles sans surélévation ou pompe de relevage.

Douche ou baignoire : un arbitrage d’évacuation

Le choix n’est pas que confort ou budget : il dépend surtout de l’évacuation disponible.

Critère Douche (receveur ou à l’italienne) Baignoire
Contrainte d’évacuation Douche à l’italienne : exige une hauteur sous receveur pour la pente (surélévation du sol ou décaissé) Bonde haute, pente plus facile à tenir
Encombrement Faible, idéal petites surfaces Important
Étanchéité Critique (à l’italienne surtout) : étanchéité sous carrelage obligatoire Plus simple (tablier + joint)
Accessibilité (PMR / seniors) Excellente de plain-pied Enjamber le rebord

La douche à l’italienne séduit, mais elle impose une pente du receveur vers la bonde et une étanchéité parfaite : c’est précisément là que les sinistres apparaissent quand le chantier est bâclé. Sur un sol qui ne permet pas de décaisser, un receveur extra-plat posé est souvent la solution réaliste.

Plomberie salle de bain : évacuation d’une douche et d’une baignoire en coupe
La douche exige une hauteur suffisante pour la bonde, le siphon et la pente vers la chute.

Pose des nouveaux éléments

Une fois réseaux et étanchéité prêts, on pose dans l’ordre : receveur ou baignoire, puis WC, meuble vasque et robinetterie.

Au moment de poser la robinetterie, beaucoup profitent du chantier pour installer un robinet mitigeur pour vasque de salle de bain assorti au nouveau meuble.

Dans la foulée, installer un WC neuf pendant la rénovation évite de rouvrir la salle de bain quelques années plus tard pour un modèle vieillissant.

  • Receveur / baignoire : pose de niveau, raccordement de la bonde, vérification de l’écoulement avant de fermer le tablier ou de carreler.
  • Meuble vasque : fixation, raccordement des arrivées sur les robinets d’arrêt, siphon sur l’évacuation.
  • WC : suspendu sur bâti-support (à sceller avant carrelage) ou au sol (pipe d’évacuation et fixation). Le choix se prépare en amont du chantier.
  • Robinetterie : mitigeurs lavabo et douche, raccordement aux arrivées chaud / froid, joints d’étanchéité.
Le choix WC suspendu ou au sol n’est pas qu’esthétique : le suspendu impose un bâti-support et une évacuation derrière la cloison, à prévoir avant le carrelage. Notre guide détaille les deux options : WC suspendu ou au sol.
Checklist des points de vigilance d'une rénovation de salle de bain : étanchéité sous carrelage, ventilation, volumes électriques
Trois points de vigilance à ne jamais négliger sur le chantier.

Étanchéité, ventilation et normes électriques

Trois points de vigilance font la différence entre une salle de bain qui dure et un chantier à refaire.

Étanchéité sous carrelage

Avant de carreler une douche ou les zones exposées, on applique un système d’étanchéité sous carrelage (natte ou résine, parfois appelé SPEC / SEL). C’est invisible une fois fini, mais c’est ce qui empêche l’eau de migrer dans le mur et le plancher. Ne jamais l’omettre sur une douche à l’italienne.

Ventilation et VMC

Une salle de bain produit beaucoup d’humidité. Sans ventilation efficace (VMC ou extraction), apparaissent moisissures, joints noircis et dégradation des supports. Vérifiez ou rénovez la bouche d’extraction pendant les travaux : c’est le bon moment.

Volumes électriques NF C 15-100

La salle de bain est une pièce à risque où l’eau et l’électricité se côtoient. La norme NF C 15-100 définit des volumes (0, 1, 2) autour de la douche et de la baignoire, qui imposent où placer (ou interdire) prises, interrupteurs et luminaires, et avec quel indice de protection (IP). C’est un point de sécurité non négociable, à coordonner avec l’électricien.

Sécurité : toute intervention électrique en salle de bain doit respecter la NF C 15-100 et les volumes de protection. Ne placez jamais une prise ou un interrupteur à portée de la douche. En cas de doute, c’est le travail d’un électricien. Détails dans notre guide : mise aux normes NF C 15-100.

Faire soi-même ou appeler un pro ?

Une pose à l’identique reste accessible à un bricoleur soigneux lorsque les réseaux, les évacuations et l’étanchéité ne sont pas modifiés. Un professionnel devient préférable dès que le projet impose de déplacer, d’encastrer ou de coordonner plusieurs postes techniques.

Travail prévu Possible soi-même Quand appeler un professionnel
Déposer les anciens sanitaires Oui, après coupure et purge de l’eau Si la dépose nécessite de reprendre les réseaux ou l’étanchéité
Remplacer un meuble vasque au même endroit Oui, si les raccordements restent compatibles Si les arrivées ou l’évacuation doivent être reprises
Déplacer un point d’eau Déconseillé Pour contrôler la pente, les diamètres et l’étanchéité
Poser une douche à l’italienne Déconseillé Pour réaliser la pente et l’étanchéité sous carrelage
Installer un WC suspendu Déconseillé Pour le scellement du bâti-support et l’évacuation
Modifier l’installation électrique Déconseillé Pour respecter la NF C 15-100 et les volumes de protection

Avant de signer, vérifiez les postes inclus, les fournitures et l’assurance décennale. Pour une reprise des réseaux ou une installation complète, faites établir un devis détaillé par un plombier.

Combien coûte la plomberie d’une rénovation de salle de bain ?

Comparez séparément le budget global et les interventions ponctuelles. La fourchette au mètre carré indiquée en introduction couvre une rénovation complète, tandis que les tarifs de dépannage ci-dessous ne suffisent pas à estimer tout le chantier.

Projet ou intervention Budget indicatif Ce que ce prix permet de comparer
Salle de bain moyenne entièrement rénovée Souvent 5 000 à 12 000 € Budget global, variable selon l’implantation et le niveau de finition
Débouchage de WC Dès 110 € Intervention ponctuelle, hors rénovation complète
Réparation de robinet Dès 65,00 € Réparation isolée sur une installation existante
Remplacement de mitigeur de lavabo Dès 169 € Remplacement ponctuel d’un mitigeur de lavabo

Pour comparer les devis, exigez le détail des opérations suivantes :

  • la dépose des anciens équipements ;
  • la reprise des arrivées d’eau et des évacuations ;
  • les fournitures et la pose des sanitaires ;
  • l’étanchéité des zones exposées ;
  • les essais et la mise en service.

Une vieille colonne en fonte, un sol à décaisser ou un accès difficile peuvent augmenter la facture.

Devis et financement : pour des travaux importants, exigez un devis daté et signé, vérifiez SIRET et assurance décennale de l’artisan, et renseignez-vous sur les aides éventuelles à la rénovation (notamment pour l’adaptation du logement aux seniors ou la performance eau) auprès de France Rénov’.
Tarifs plomberie salle de bainA partir de*
Débouchage de WCdès 110 €
Réparation de robinetdès 65,00 €
Remplacement de Mitigeur de lavabodès 169 €

*Prix indicatifs, confirmés sur devis gratuit.

Prix plomberie salle de bain : postes qui font varier le devis de rénovation
Le prix dépend de la dépose, des reprises de réseaux, des équipements, de l’étanchéité et de l’accès.

Questions fréquentes

Combien coûte une rénovation complète de salle de bain ?

Pour une rénovation complète, comptez en général 500 à 1 200 € le m². Pour une salle de bain moyenne, le budget atteint souvent 5 000 à 12 000 €. Cette estimation réunit la plomberie, le carrelage, l’électricité, la peinture et le mobilier.

La facture reste plus contenue lorsque la douche, le WC et le lavabo conservent leur emplacement. Elle augmente si le plombier doit ouvrir les supports, prolonger les arrivées d’eau, reprendre l’évacuation ou créer la hauteur nécessaire à la pente.

Pour obtenir un montant exploitable, demandez un devis séparant la dépose, les réseaux, les fournitures, la pose, l’étanchéité et les essais. Les tarifs d’une réparation de robinet ou d’un remplacement de mitigeur ne représentent pas le coût d’une rénovation complète.

Plomberie salle de bain rénovation étapes : dans quel ordre travailler ?

Les travaux avancent du gros œuvre vers les finitions. Cet ordre évite de rouvrir un mur, un sol ou un habillage déjà terminé.

  1. Coupez l’eau et déposez les anciens sanitaires, puis purgez les canalisations.
  2. Reprenez les réseaux d’eau chaude, d’eau froide et les évacuations selon la nouvelle implantation.
  3. Réalisez l’étanchéité sous carrelage dans les zones exposées.
  4. Posez les équipements, d’abord le receveur ou la baignoire, puis le WC, le meuble vasque et la robinetterie.
  5. Mettez en service et vérifiez les raccords, les mitigeurs et l’écoulement.

Avant de commencer, faites valider la pente vers la chute. Si elle est insuffisante, l’implantation prévue peut devenir impossible sans surélévation ou pompe de relevage. Ce contrôle doit précéder l’achat du mobilier et des sanitaires.

Installation salle de bain complète : que faut-il vérifier avant la pose ?

Commencez par vérifier la position de la chute et la hauteur disponible pour les évacuations. Chaque appareil doit disposer d’un siphon, d’un diamètre adapté et d’une pente régulière. Plus une douche ou un WC s’éloigne de la chute, plus la réalisation devient contraignante.

Contrôlez ensuite le passage des arrivées d’eau chaude et froide. Une nourrice accessible et des robinets d’arrêt par point d’eau faciliteront les réparations futures. Le choix entre WC suspendu ou au sol doit aussi être arrêté avant le carrelage, car le modèle suspendu impose un bâti-support et une évacuation derrière la cloison.

Terminez la préparation par la coordination de l’étanchéité, de la ventilation et de l’électricité. La pose finale ne commence qu’une fois les réseaux réalisés et les supports prêts.

Devis plomberie salle de bain : quelles lignes doivent apparaître ?

Le devis doit permettre de comprendre ce qui sera démonté, déplacé, fourni et posé. Une ligne globale intitulée rénovation de salle de bain ne suffit pas pour comparer correctement plusieurs propositions.

  • dépose des sanitaires et purge des réseaux ;
  • reprise des arrivées d’eau chaude et froide ;
  • modification des évacuations et raccordement à la chute ;
  • fourniture et pose du receveur, de la baignoire, du WC ou du meuble vasque ;
  • étanchéité sous carrelage dans les zones exposées ;
  • essais d’étanchéité, vérification des écoulements et mise en service.

Demandez aussi un devis daté et signé. Vérifiez le SIRET et l’assurance décennale de l’artisan. Si l’implantation change, faites préciser les ouvertures de cloisons ou de chape et les reprises nécessaires.

Peut-on déplacer une douche ou un WC facilement ?

Pas toujours. Le point décisif est l’évacuation, car l’eau doit rejoindre la chute par gravité. Une canalisation horizontale demande une pente régulière d’environ 1 à 3 cm par mètre. Plus l’équipement s’éloigne de la chute, plus il faut disposer de hauteur.

Le diamètre doit également rester adapté. L’article retient couramment 40 mm pour une douche et 100 mm pour un WC. Le déplacement du WC est donc particulièrement contraignant lorsque le passage de l’évacuation est limité.

Faites contrôler le trajet avant de commander les équipements. Si la pente manque, les solutions envisagées sont une autre implantation, une surélévation du sol ou une pompe de relevage. Pour une douche de plain-pied, il faut aussi prévoir la hauteur du siphon et l’étanchéité sous carrelage.

Rénovation plomberie & électricité salle de bain : comment coordonner les travaux ?

La plomberie et l’électricité doivent être préparées sur un même plan. La position définitive de la douche, de la baignoire, du meuble vasque et du WC détermine à la fois le passage des canalisations et les emplacements électriques autorisés.

  1. Fixez l’implantation des sanitaires et le trajet des réseaux.
  2. Réalisez les arrivées d’eau et les évacuations avant de refermer les supports.
  3. Faites valider les volumes électriques 0, 1 et 2 définis par la NF C 15-100.
  4. Appliquez l’étanchéité sous carrelage, puis posez les revêtements.
  5. Installez les sanitaires et la robinetterie, puis effectuez les essais et contrôlez la ventilation.

Ne placez pas une prise ou un interrupteur à portée de la douche. Toute modification électrique en salle de bain doit être coordonnée avec un électricien, tandis que le plombier valide la pente, les diamètres et l’étanchéité des raccordements.

Durée travaux salle de bain : combien de temps prévoir ?

Une rénovation complète avec déplacement des réseaux dure en général une à deux semaines. Ce délai couvre la dépose, la reprise de la plomberie, l’étanchéité avec son séchage, le carrelage, la pose des sanitaires et la mise en service.

Une remise à neuf sans déplacement est plus rapide. À l’inverse, une ancienne colonne en fonte, une pente insuffisante, un sol à décaisser ou un accès difficile peuvent compliquer le déroulement du chantier.

Le planning doit conserver l’ordre des interventions. Les réseaux sont repris avant l’étanchéité et les revêtements. Les sanitaires et la robinetterie sont posés ensuite, puis les raccordements et les évacuations sont testés avant la mise en service.
